Завершение строительства Орто-Токойской ГЭС планируется в первом полугодии 2026 года

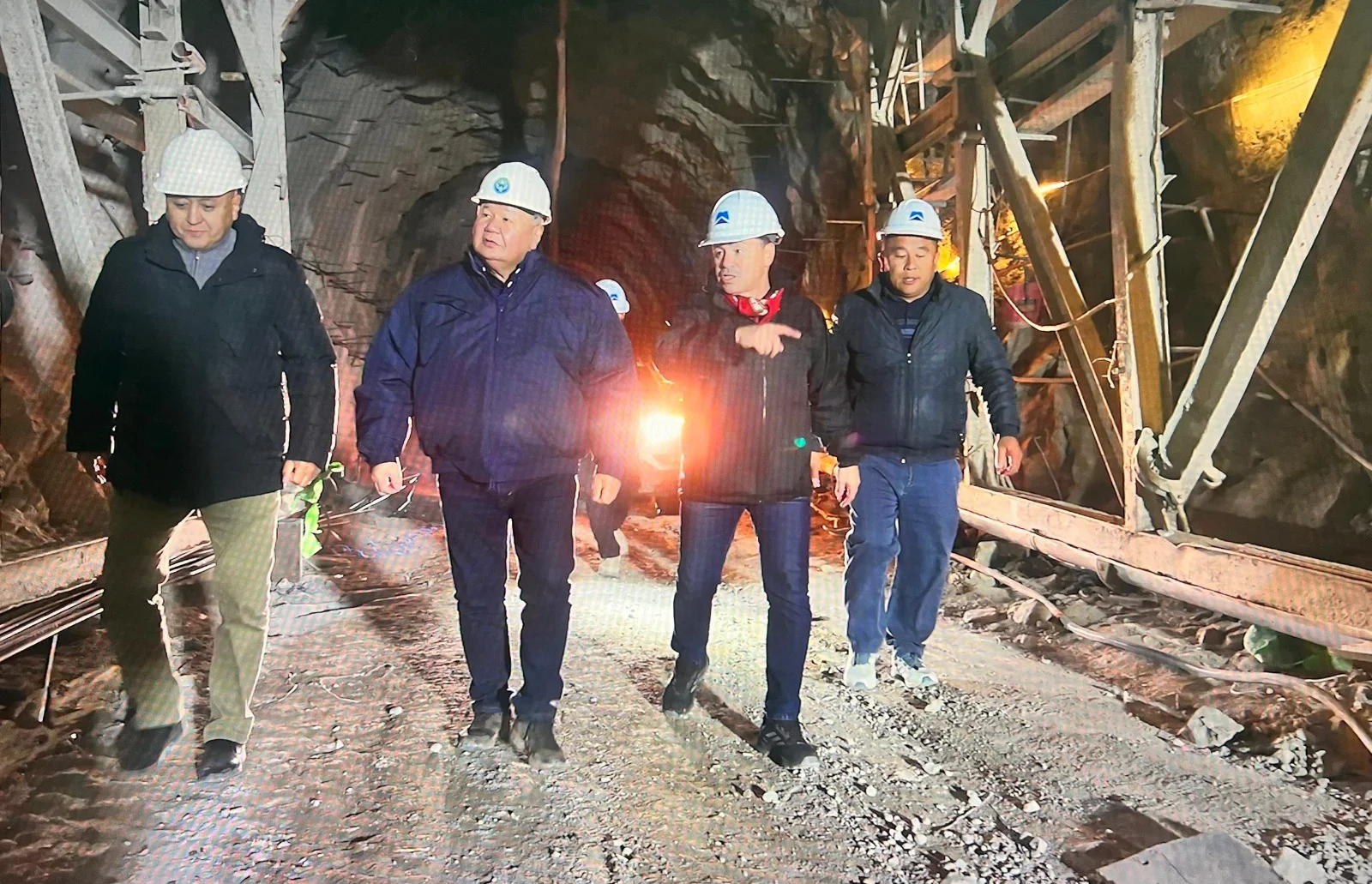

Министр энергетики Кыргызской Республики Таалайбек Ибраев с рабочим визитом посетил Иссык-Кульскую область и проверил ход строительства Орто-Токойской гидроэлектростанции.

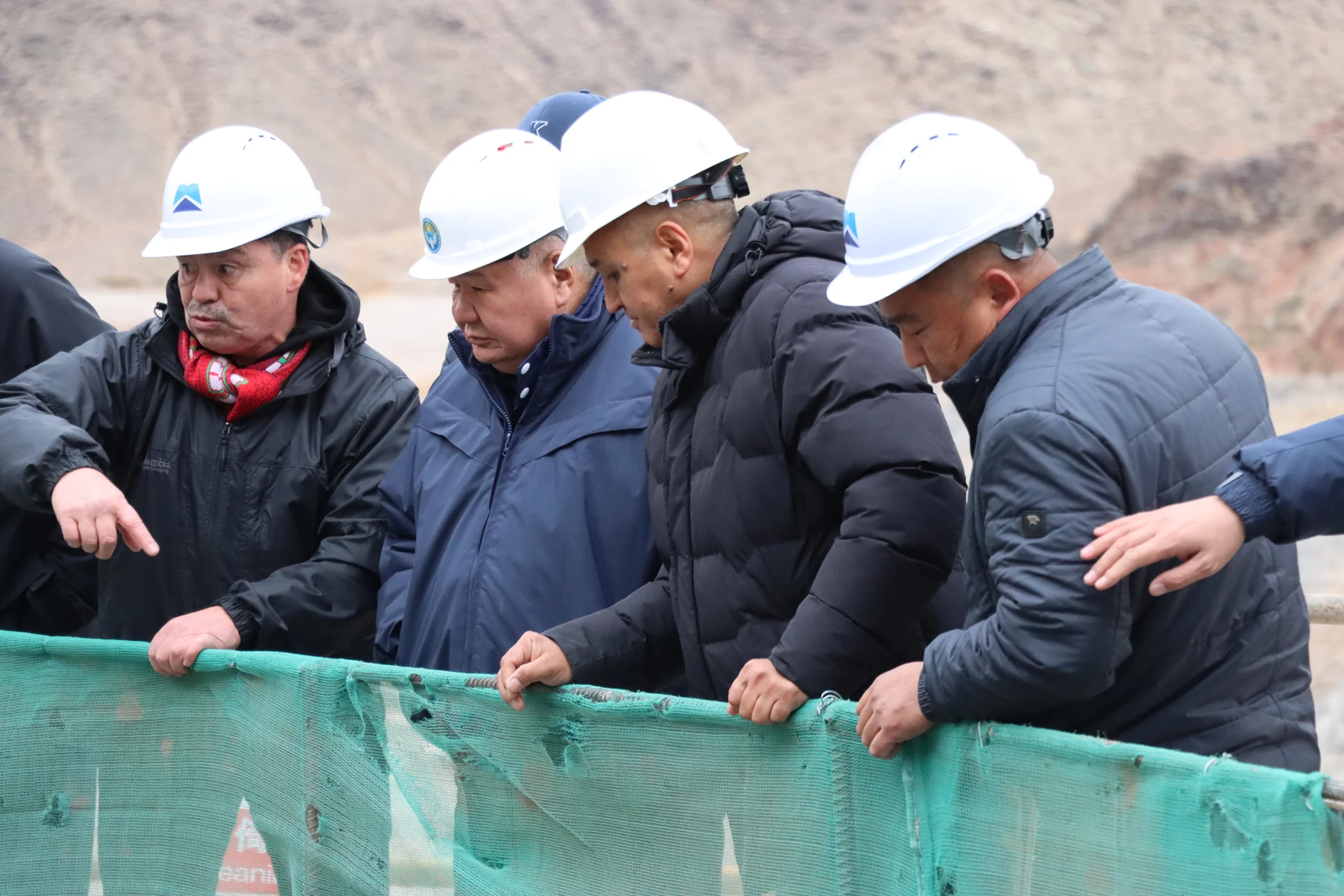

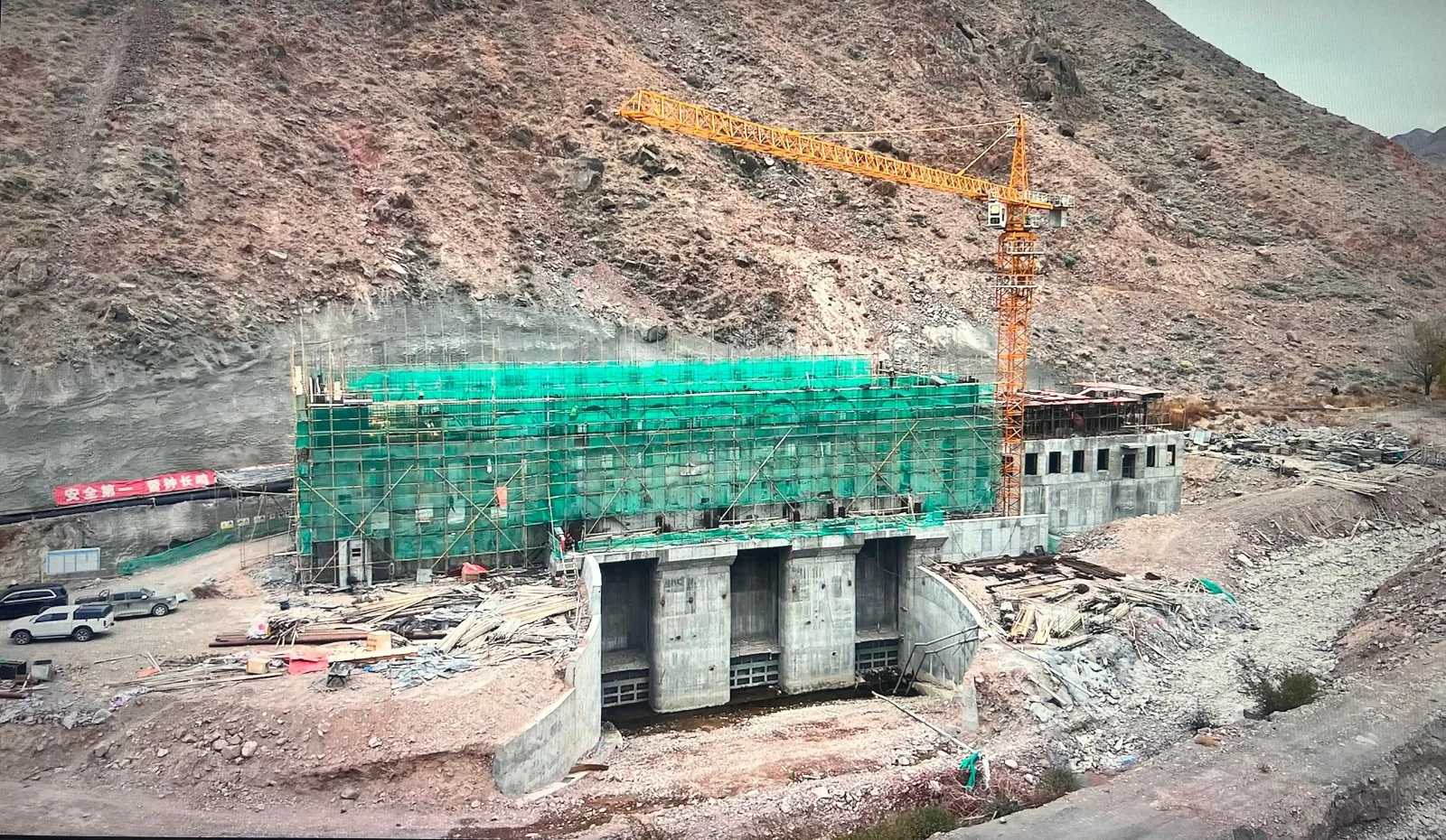

Генеральный директор ОАО «Чакан ГЭС» Шакир Саидов предоставил подробную информацию о ходе строительства и сообщил, что работы ведутся в соответствии с утверждённым графиком. Общий объем строительных работ завершен на 75%.

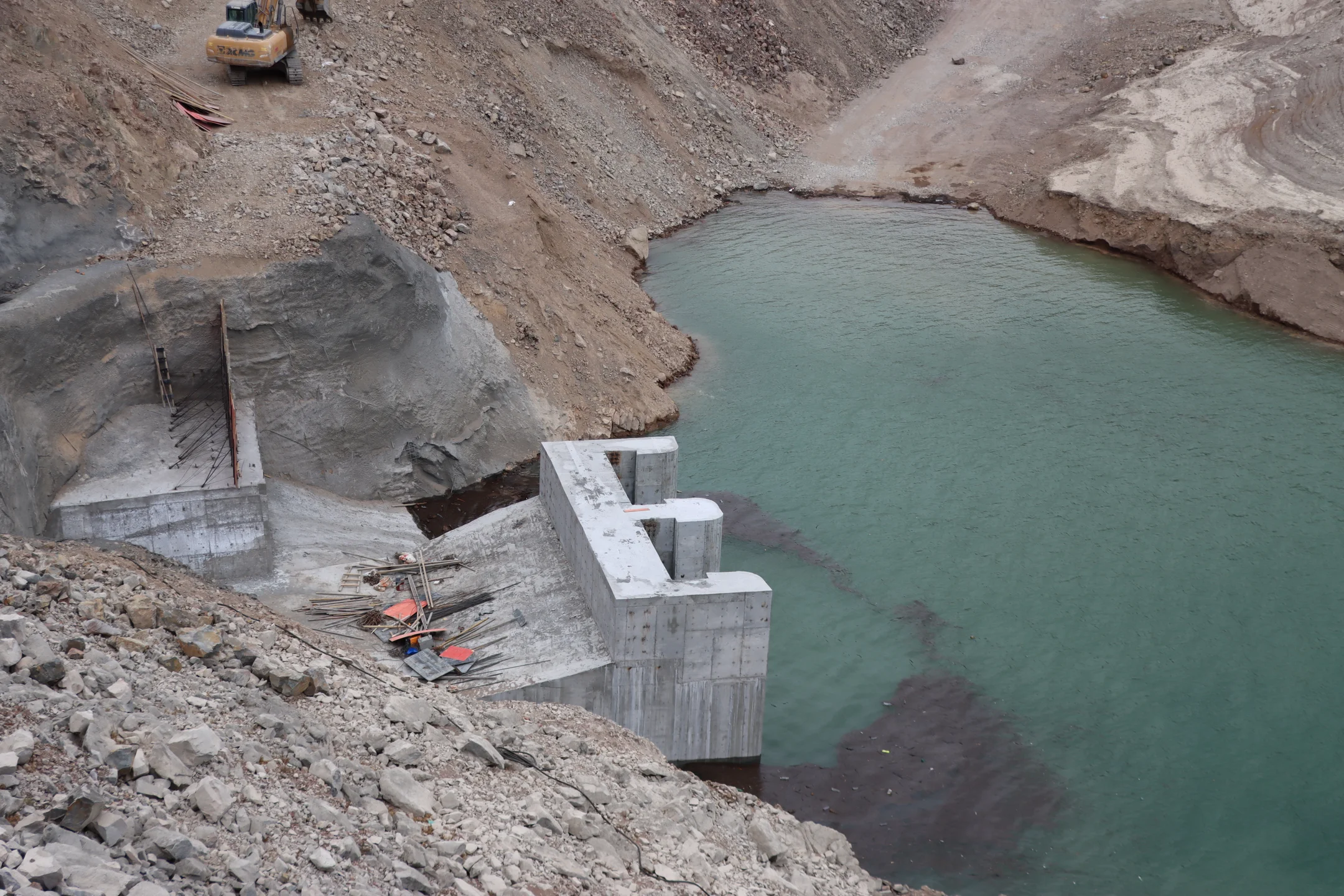

Кроме того, он отметил, что работы по водоприемнику завершены, что не препятствует накоплению воды, а деривационный тоннель длиной 928 метров полностью пройден, из которых 624 метра уже забетонированы.
Министр энергетики подчеркнул необходимость завершения строительства в установленные сроки и поручил генеральному директору ОАО «Чакан ГЭС» Шакиру Саидову усилить контроль за ходом работ.
Напомним, мощность Орто-Токойской ГЭС составит 21 МВт. Завершение строительства планируется в первом полугодии 2026 года.
